Послестроительная уборка коммерческих объектов: технология, бригада, экономика

Послестрой — самая маржинальная разовая услуга коммерческого клининга. И самая коварная для компании: здесь проще всего недооценить объём на осмотре, испортить свежие покрытия, получить претензию за чужие сколы и отработать объект в минус. Разбираем, как выстроить услугу системно — от технологии до цены.

Четыре боли компании на послестрое

Все четыре боли закрываются одинаково: технология + фиксация состояния объекта + расчёт от человеко-часов. По порядку.

Чем послестрой отличается от любой другой уборки

Правило №1 — до начала работ: обход объекта с чек-листом и фотофиксацией. Все повреждения от строителей — сколы, царапины, следы на профилях — фиксируются до старта и согласуются с представителем заказчика. Иначе при сдаче их запишут на вашу бригаду.

Технология по этапам

Этап 0. Подготовка

Переодевание, подготовка инвентаря и химии, обсуждение плана: кто с чего начинает, в каком порядке идут помещения. Пятнадцать минут планирования экономят часы работы — на послестрое бригада работает конвейером, и порядок решает всё.

Этап 1. Мусор, вентиляция и первичное обеспыливание

1.1. Крупный мусор и осмотр. Вынос обрезков, упаковок, остатков смесей в прочных строительных мешках; крупногабарит разбирается на части. Отдельное внимание — осколкам, гвоздям и саморезам: работать в защитных перчатках. Параллельно — тот самый осмотр с фиксацией повреждений.

1.2. Вентиляция. Решётки забиты строительной пылью — если их не снять и не промыть с обезжиривателем, вентиляция будет «пылить» на объект ещё месяцы после сдачи, а заказчик будет уверен, что «плохо убрали». Каналы проходятся пылесосом с длинной насадкой на доступную глубину.

1.3. Первичное обеспыливание. Строительный пылесос с HEPA-фильтром и мягкой щёткой — по всем поверхностям, начиная с больших объёмов. Порядок помещений выстроен под конвейер: сначала санузлы (чтобы туда быстрее встал следующий человек), потом дальние помещения, технические, кухонные зоны, коридоры. Норматив для планирования — примерно 1,5 минуты на м².

1.4. Окна и межрамное пространство. Работают парой: один проходит внутренние полости рам щёткой и пылесосом, второй отмывает стёкла и рамы от послестроительных загрязнений. Следы пены, краски и герметика снимаются специальными средствами и пластиковыми скребками — аккуратно, чтобы не повредить профиль, затем всё промывается чистой водой.

Этап 2. Санузлы, стены и потолки, мебель

2.1. Санузлы. Сначала потолок и стены сухим мопом, затем средства против гипсовой пыли. Строительные растворы на сантехнике снимаются профессиональными кислотными очистителями, эмаль и хром — только неабразивными средствами. После химии всё обильно промывается водой, финал — дезинфекция и полировка стекла и хрома.

2.2. Стены и потолки. Проход сухим мопом небольшими участками. Натяжные потолки — только мягкая микрофибра без абразивов; текстурные поверхности — мягкие щётки, которые достают загрязнения из углублений.

2.3. Мебель, перегородки, кухонные зоны. Снятие транспортировочных наклеек и защитных плёнок со встроенной мебели, стеклянных перегородок и техники: край поддевается пластиковым скребком, трудные места размягчаются средством для удаления клея на 2–5 минут. Герметик, пена и смазка — специальными очистителями под конкретное покрытие, любое средство сначала тестируется на малозаметном участке. Финал — полироль или антистатик по фасадам, очистка ручек и фурнитуры.

Этап 3. Повторное обеспыливание

Пока бригада работала со стенами и потолками, сбитая пыль снова осела на полы. Второй проход строительным пылесосом — медленно, с щелевыми насадками по углам, плинтусам, под радиаторами, по стыкам покрытий. Радиаторы, выключатели и предметы интерьера — сначала сухим способом, затем маловлажным с антистатиком.

Этап 4. Отмывка полов до чистой воды

Протокол, который отличает профессиональный послестрой от «помыли полы»:

  1. Первый проход — щелочное средство, затем промывка водой с моющим пылесосом.
  2. Второй проход щёлочью — и смотрим на воду: грязная — повторяем.
  3. Когда вода после щёлочи чистая — проход кислотным раствором (снимает минеральный налёт и остатки растворов), затем снова вода.
  4. Если вода опять грязная — чередуем щёлочь и кислоту до чистой воды.
  5. Финальный проход — нейтральное средство: снимает остатки реактивов и оставляет покрытие безопасным.

После полов — финальный обход: каждый метр просматривается на оставшиеся точечные загрязнения, к ним точечно применяются растворители или сильные кислоты.

Как работает бригада: конвейер, а не толпа

На реальном объекте бригада из пяти человек двигается конвейером за пылесосом:

Никто не ждёт, никто не мешает друг другу, ни одно помещение не проходится дважды без необходимости. Это и есть разница между бригадой с технологией и «пятью людьми с тряпками» — и именно она решает, сдадите ли вы объект к дате открытия.

Экономика услуги: как не отработать в минус

Послестрой продаётся дороже регулярной уборки, но и ошибиться в нём проще. Цена считается от человеко-часов по этапам: площадь и состояние объекта × нормативы времени → часы → ФОТ бригады. Сверху — химия (расход на послестрое в разы выше обычного), амортизация строительного и моющего пылесосов, транспорт, доля накладных — и только потом прибыль. Считать «за м² как у всех» — прямой путь к первой боли из списка выше.

Какие боли закрывает система

Боль компанииЧем закрывается в платформе
Недооценили объём — отработали в минусМодуль «Расчёт разовых работ»: себестоимость заказа (люди, часы, химия, оборудование, транспорт) и цена с прибылью — до выезда бригады
Претензии за чужие сколы и царапиныЧек-лист осмотра объекта с фотофиксацией и дефектная ведомость — состояние зафиксировано до старта работ
Бригада работает «как привыкла», качество плаваетНаряд-задание с чек-листом этапов в кабинете клинера — технология в телефоне у каждого, выполнение видно руководителю
Заказчик сомневается в результатеФотоотчёты по объекту — «до/после» собраны в галерее и отправляются заказчику
Расчёт разовых работ в платформе

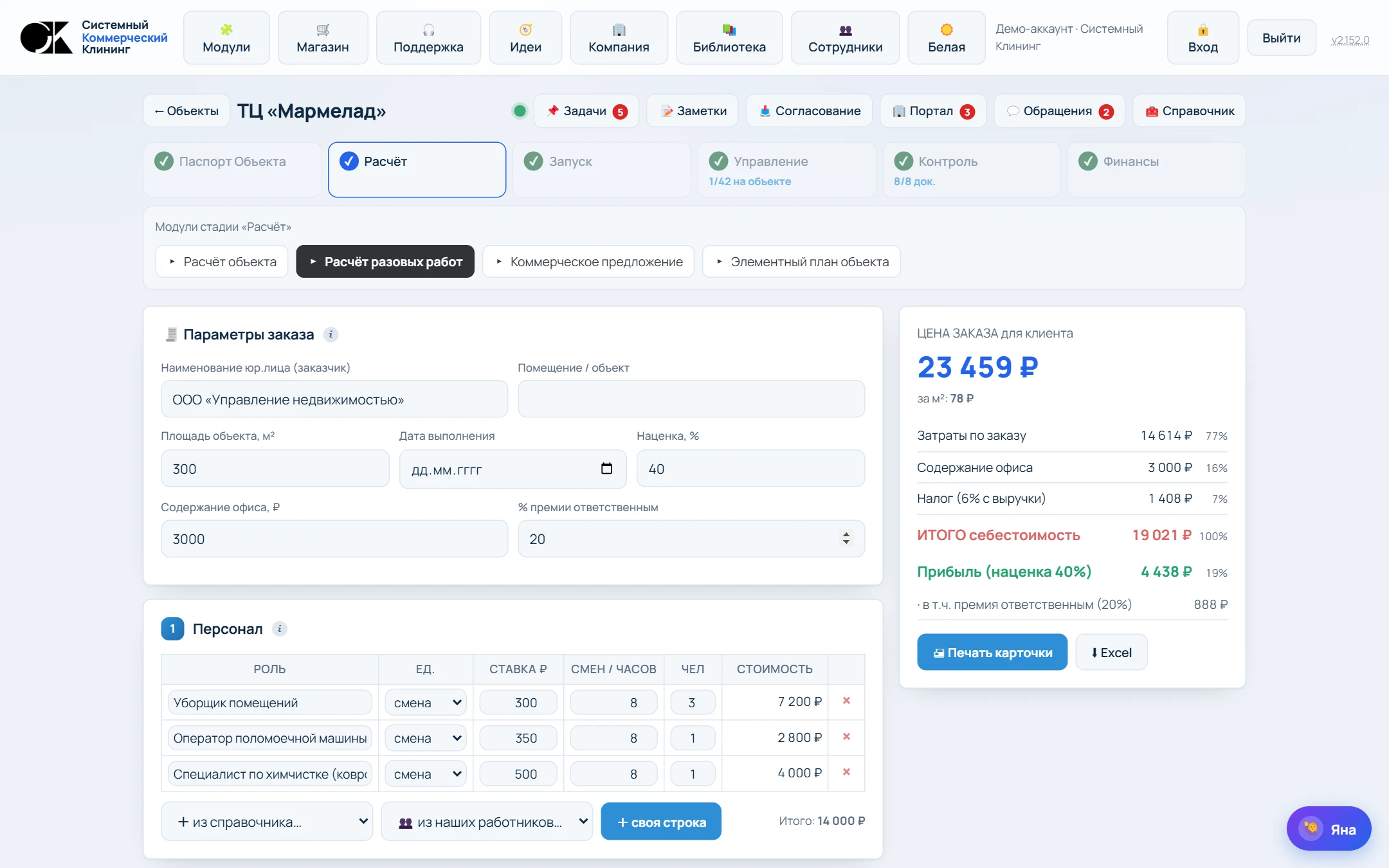

Расчёт стоимости послестроительной уборки коммерческого объекта: себестоимость и цена разового заказа
«На послестрое деньги теряют дважды: сначала на осмотре, когда недооценили загрязнения, потом на объекте, когда бригада работает без конвейера. Технология лечит и то, и другое.» Анна Лихачёва, сооснователь платформы · 17 лет практики в коммерческом клининге

Вопросы и ответы

Как посчитать стоимость послестроительной уборки коммерческого объекта?

От человеко-часов по этапам технологии: площадь и состояние объекта дают часы на обеспыливание, отмывку санузлов, стен, мебели и полов; часы дают ФОТ бригады. Сверху — химия (расход на послестрое в разы выше обычного), амортизация строительного и моющего пылесосов, транспорт, доля накладных и прибыль. Считать «за м² как у всех» опасно: два объекта одной площади после разных подрядчиков отличаются по трудозатратам в разы.

Почему бригады срывают сроки на послестрое и как это лечится?

Главная причина — работа «толпой» вместо конвейера: люди ждут друг друга, дважды проходят одни и те же помещения, а пыль, сбитая со стен, снова ложится на вымытые полы. Лечится порядком помещений, закреплёнными ролями и нормативами на этап — тогда время сдачи объекта прогнозируется ещё на расчёте, а не «как получится».

Кто отвечает за царапины и сколы, найденные при сдаче объекта?

Тот, кто не зафиксировал их до начала работ. Если бригада вышла на объект без осмотра и фотофиксации, все повреждения от строителей заказчик предъявит клининговой компании. Поэтому первый этап послестроя — обход с чек-листом и фото: сколы, царапины, следы на профилях и покрытиях фиксируются до старта и подписываются с представителем заказчика.

Чем послестроительная уборка отличается от генеральной?

Характером загрязнений и рисками. После отделки главный враг — мелкодисперсная строительная пыль, которая оседает волнами, плюс растворы, герметик, монтажная пена, краска и защитные плёнки. Нужны строительный пылесос с HEPA-фильтром, кислотные и щелочные средства и осторожность с новыми покрытиями. Генеральная уборка работает с бытовыми загрязнениями и этих этапов не содержит — поэтому и считать послестрой по нормативам генералки нельзя.

Хотите продавать послестрой с предсказуемой прибылью?

Покажем на созвоне, как считать разовые работы, вести осмотры с фотофиксацией и выдавать бригаде наряд-задание с чек-листом. 30–40 минут, без обязательств.
